浅析高端酒店机电专业间各专业相互配合的原则

2022-08-26 17:44:00

随着我国建筑业的发展,城市化的进程也在大大加速,各种大型的公共建筑群和商业建筑群遍地开花,各种高端酒店和高层建筑也如雨后春笋般拔地而起。很多建筑在建设施工过程中难免会遇到各种不同工作的交叉配合与协调工作,如果不及时协调好,难免会给施工带来不便,甚至是延误工期,浪费资源,因此各专业之间的配合十分重要。



拿地时,需通过规划部门、当地市政设计院、城乡给水设计院、供电局、污水管理处等部门弄清楚周围管线敷设情况,电力供应情况,地块内河道、障碍物情况,以便于进行机电方案设计。在规划报批前设计阶段,应提前确定供电方案,供电方案与规划方案互相制约。



顾问方案设计,需和规划设计同步进行,方案设计应确定暖通系统、供电、供水、消防等大系统的设计方案。



21 头图.jpg



高端酒店项目的施工工艺都比较复杂,其专业间交叉施工的内容非常多,因此专业间的配合尤为重要,唯有专业间配合协调默契精准才能保证施工质量。

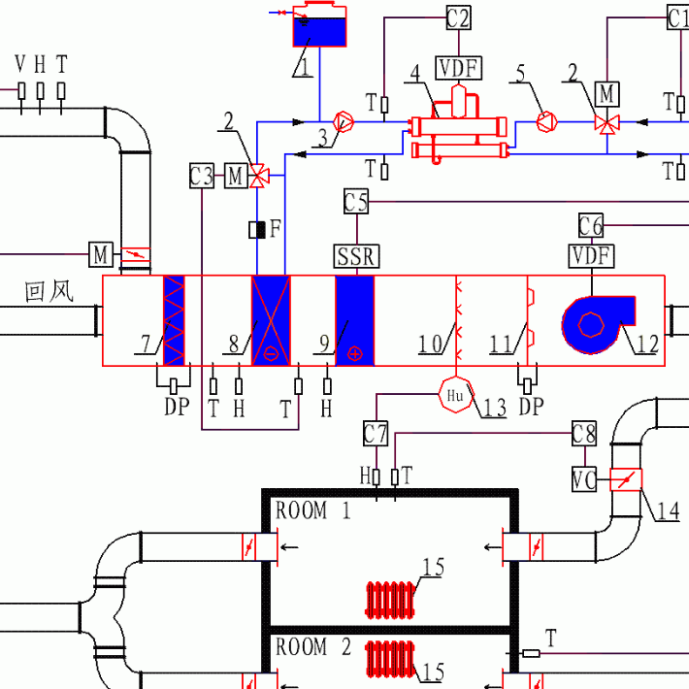

01 暖通系统    21-1.png


    1.      通向外立面的排风口、新风口、排烟口需与外立面设计相配合,科技系统图上应标明风口标高、尺寸,以便于幕墙设计单位进行美化设计,防止不必要的后期整改损失;老板们不会看冷冻机房,不会看变电所、不会看消防水泵房、不会看水箱间,老板们永远只看外立面、装饰面、第五立面(屋顶)、绿化景观面,所以要特别关注机电与美观的配合,才能更好的出彩头;



    2.      各个区域楼梯间、前室的正压送风口应注意和土建墙体的定位;



    3.      地下室排烟机房的选择不应导致风管的敷设降低地下室标高小于2.300m



    4.      到屋面的排烟井道、正压送风井道、新风井道、排风井道应与结构专业进行充分对照与校核,并在施工阶段监理、甲方工程师应互相核对,不允许出现大型洞口漏预留情况的发生。机电工程师应对井道进行复核,特别是新风井道的尺寸校核;



    5.      屋面暖通设备占到90%以上,新风与排风、新风与排油烟、排油烟与冷却塔、排油烟与燃气管、排烟与正压送风口之间的距离应该经过校核,保持合理间距。建议对屋面所有设备管线进行图纸综合,以合理布置所有设备与管线之间的合理关系。并确保合理的人行通道;



    6.      在机房内的设备、在管道井内的风管应顺应土建施工的进度,进行先期施工到位,以免造成不必要的拆墙、砸墙、打墙。如新风管、落地式空调箱、排烟风机等;



    7.      应尽早确定屋面、楼层、地下室设备的尺寸,以便于确定土建设备基础的位置、尺寸,在土建防水制作前浇筑设备基础,设备基础应提供留足高度,防止防水保温制作后设备基础高度不够。应充分考虑设备基础的尺寸和高度,以减少局部荷载;



    8.      应尽早对公共区域的设备进行深化设计,以确定设备形式、吊装位置、风管风口形式、用电量,为后续设计提供基础,如配电设计、装修设计、智能化设计;



    9.      调整好各个专业各自的设计后,可以进行综合管线的布置,卷帘、给排水管道、空调管道、电气管道综合缺一不可。我们提倡同步施工;



    10.    任何科技系统设备的修改均可能引起配电、BA、报警与联动的修改,因此抓住这件事不放;



    11.    冷冻机房内的每个设备必须有设计依据,机电工程师应该进行核算,同志们可以展开讨论,事情越讨论越明晰,运营后改造的机会很渺茫。



    12.    永远记住装修造型是老大,不过我们绝不做老小,因为我们是设备大专业,管道最大,用电量最大,任何有损效果的事情必须提前杜绝。



    13.    不要总想着管线穿越公共通道,商铺内空间才是大管道安全的港湾。



    14.    桥架一般先施工,电缆放入之前它是小三子,但电缆放满后,它就是十足的老大,不要想着动它。



    15.    大型设备如何落位很重要,也是重大风险源,应提前研究设备的进场的路径,门洞尺寸够不够,吊装风险如何规避,如何减少吊装费用,乌龙事件不能出现,吊装孔钢筋割了没、吊装孔尺寸够么,设备重量是多少等必须提前考虑清楚,否则设备到了只能干瞪眼。



    16.    结构的同志您好,塔吊请不要布置在我的设备机房内(变电所、冷冻机房、消防泵房等)哦,施工伸缩缝、后浇带不要布置在我的设备机房内哦,否则结构主体不完工,我们机房没法做,只能干瞪眼。



    17.    锅炉烟囱的设置应尽量简单、明了、通畅,应有烟囱厂家或施工单位或业主暖通工程师校核计算自然排烟通畅。烟囱不要靠近目标敏感区域。



    18.    研究排烟与排风风机哪些场合可以合用,哪些场合不能合用,需明确标准和要求。对于排风和排烟应该合用的场合,我们需要采用优质风机。



    19.    风机不要对着屋顶走道排风。



    20.    燃气管井上屋面或上吊顶或下屋面需和外立面配合好。



    21.    暖通专业作为设备大专业,应起到综合管线的作用,研究不同层高,不同区域各个管线的综合标高,如地下室区域,应研究货车通道、环保车道通行标高,超市应研究运货车辆的可能标高,研究后不应出现管道标高做低出现拆改的情况发生。

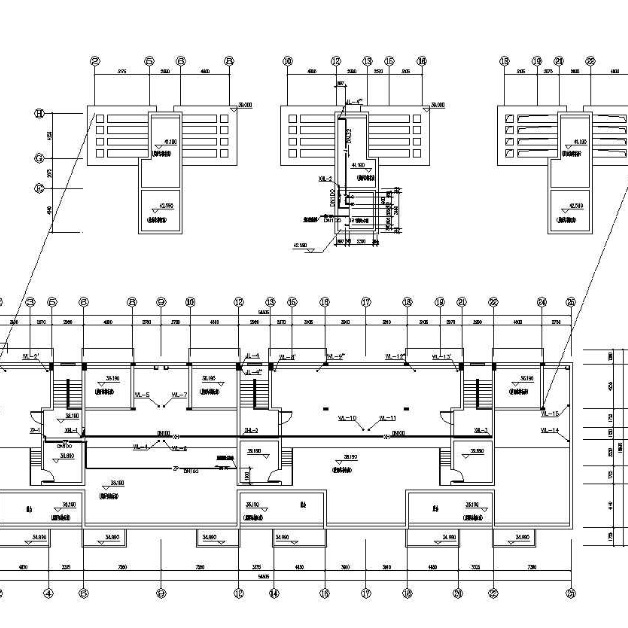

02 给排水专业    21-2.png



    1       室外管线以给排水占据主导,雨污水的管道大且多,且需要平衡标高,在进行综合管线设计时,应严格把关图纸的设计质量,其中的雨污水和道路设计可以作为施工图使用。给排水专业工程师应平衡室外管线的走向,成为室外管线工程的领头羊。



    2       请不要将又粗又黑的柔性机制、PE排水、雨水立管立在透明幕墙内的立柱的正面,老板不满意,商家也不满意。老板们永远只看外立面、装饰面、第五立面(屋顶)、绿化景观面,所以要特别关注机电与美观的配合,才能更好的出彩头。



    3       应尽早确定屋面、楼层、地下室设备的尺寸,以便于确定土建设备基础的位置、尺寸,在土建防水制作前浇筑设备基础,设备基础应提供留足高度,防止防水保温制作后设备基础高度不够。应充分考虑设备基础的尺寸和高度,以减少局部荷载;



    4       屋顶水箱荷载大,请尽快校核好尺寸,并提醒结构校核荷载;



    5       雨水回用设计,尽早确定好使用部位,面积、设备落位、用电量;



    6       喷头形式的确定,在施工前请与消防部门充分沟通,采用上下喷、是否快速响应、可否隐蔽型均需要提前沟通;



    7       建筑层高调整,请通知给排水设计师,喷淋泵、消火栓泵、生活给水泵的扬程需要调整。给排水工程师应对上述水泵的流量与扬程进行校核计算;



    8       结构的同志您好,室外地下室顶板如有反梁、屋顶如有反梁,请务必通知给排水设计师,是否方便施工室外管线、屋顶排水是否通畅;



    9       在机房内的设备,先期施工到位,以免造成不必要的拆墙、砸墙、打墙。如新风机房、板式换热机组用房、锅炉房、冷冻机房等等;



    10     应尽量将看上去没任何用处又必须实施的太阳能热水系统加以利用,这样可以减少用电与燃气消耗,进而减少开发商在电力与燃气方面的投入。比如泳池、桑拿、洗浴用水,鼓励幼儿园和商业利用开发商投资在屋顶的太阳能系统供应热水;



    11     将空调冷凝水回收利用作为冷却塔补水,将雨水回收利用,是一件很鼓舞人心,让人年轻的一件事,鼓励部分的采用;



    12     请劝说一下园林景观,不要把水景搞得太多,最后都是臭水沟,吝啬的商管与物业开不起。



03 电气专业    21-3.png



    1       供配电专业的负荷分配对于住宅小区内用房性质的确定永远必须是明确的。单相电、三相电、电缆类型,电缆种类用途都需要明确分清楚;



    2       动力类除电梯负荷和消防设备类负荷相对稳定;其他设备不确定的参数较多,电气专业需充分了解科技系统、给排水等专业重要负荷的需求,要求相关专业尽快提供其运行参数,参照相应参数的变化,进行配电设计校核与深化设计;



    3       冷冻机房等大型负荷设备用房应靠近变电所(负荷中心),已达到减少母排或大电缆等管线的投资;



    4       应仔细核查科技系统需求,此时,机电工程师应给予高度协助。通过暖通设备选型估算主机、水泵及末端设备等电力参数,为电气工程师提供协助;



    5       应高度关注开闭所、变电所、电梯机房、电信机房、消防控制中心的土建基础、管沟、隔墙、排水、除湿等工艺与设施的配合与工期,为高低压配电设备及变压器的到货就位提供便利;



    6       高负荷集中供电可考虑利用电力母排,电力母排的供电安全性高于多拼电缆,经济投入也和多拼电缆相差不大,因此条件成熟时,可以采用母排,而非一定要采用电缆供电;



    7       高度关注并核算高压供电方案,认真核算用电负荷,确定快捷、实时、合理、经济的供电方案;



    8       高压电力管线的走向在室外应简单明了,避免过长的室外路由,电力管沟,入地下室侧墙的预埋套管的数量,标高需准确;



    9       将安全防范设计及施工作为弱电工作的重点,保证弱电桥架施工的顺畅,高度关注安防实施的时效性;



    10     由于设备以及运行的独特性冷冻机房设备的BA控制应由空调单位来实施或主导;



    11     在高度关注自身电气专业负荷的同时,如下的一些和商业运营有关的负荷也是电气专业需要考虑的:



        1)  大空间区域的活动负荷如何做到提前敷设并具有隐蔽性;



        2)  LED屏的专线负荷如何提前确定与敷设;



        3)  室外停车导视的用电如何提前确定与敷设;



        4)  物业用房、消防控制中心、地下室广告灯箱、外立面广告灯箱、外立面泛光、擦窗机、接待中心、地插等负荷的合理分布,在施工前提前设计均可以达到好的效果;



    12     高度关注公共区域、后勤走道、地下室、灯光回路的设计,为灯光控制、灯光场景、节能运营提供可靠帮助。地下室灯光回路应隔盏控制或隔两盏控制;



    13     前室、楼梯间等场所的强弱电线缆应暗敷;



    14     关注屋顶诸多设备的防雷接地的动态变化;



    15     不要把配电箱挂在肯定要拆除的墙体上;



    16     应仔细研究各业态报警与联动系统是否合用,是否分开,主控在哪、分控在哪、之间的逻辑关系如何,如有外资接入,系统需要用到什么档次。



04 全过程的成本控制意识    21-4.png



    1       设计过程需要成本参与,特别是方案阶段,限额设计,方案比选;



    2       根据成本给出的造价指标,进行相关材料、方案、设备品牌选型,保证工程成本在可控制的范围内,满足集团下达的造价指标;



    3       全成员成本管理,从所有专业齐抓共管。
